|
Od roku 1871, kdy z Března do Chomutova projel první vlak, se zde změnilo
opravdu mnoho. Této stavby se týká především vznik povrchového hnědouhelného
dolu Libouš. Postupné rozšiřování vyvrcholilo v roce 1991 rozhodnutím vlády
ČSFR. Jím byla schválena hranice tzv. vyuhlení až do roku 2030. A právě
jmenovaná železniční trať je jednou z budoucích částí dolu. Proto byla dopředu
vymezena trasa přeložky. Co se ovšem začalo dít téměř okamžitě, bylo ukončení
údržby staré tratě, jak ostatně bývá zvykem i jinde.
Projekt přeložky navrhnul novou trať, dlouhou 7,109 km, která inkriminovanou
oblast objíždí mimo jiné novým tunelem o délce 1758 metrů. Na jihu přeložka
navazuje na stanici Březno u Chomutova a pravotočivým obloukem se stáčí přes
most do dlouhého zářezu, zakončeného portálem. Zářez je stavěn nejen pro
železnici, ale i pro obslužnou komunikaci, vedoucí k portálu (pro hasičskou
techniku atd.). Za tunelem (a nejspíš už i v jeho hloubené výjezdové části) se trať stáčí doleva a záhy následuje zcela nová výhybna Droužkovice (se zastávkou a údajně i s nákladištěm!). Poté se trať nízkým zářezem s dvěma protisměrnými oblouky připojí na původní trať kousek za současnou výhybnu Spořice. Místo připojení je zároveň těsně před odbočkou koleje na Kadaň, která tak bude snadno napojena. Celá trať je stavěna na rychlost 100 km/h a je svými umělými stavbami logicky dimenzována na elektrický provoz (elektrizace končí z jihu právě v Březně - pokračuje odtud trať DNT
do Kadaně; ze severu pak v Chomutově). Nyní bych se rád zmínil o samotném
tunelu, neboť se jedná o velmi zajímavý objekt - například už proto, že se po
dokončení stane nejdelším v ČR (nepočítáme-li pražské metro :-)). Délkou 1758 m
totiž o nehorázných 11 metrů překoná dosud rekordní tunel pod Špičákem na
Šumavě. V případě Března je však raženo pouze 1478 metrů, zbytek je hlouben (249 metrů na výjezdu a
31 m na vjezdu). Neobvyklé je už samotné místo stavby - měkké a tlačivé jíly a slíny, prokládané hnědým uhlím. Právě hnědé uhlí bylo zájmem sedláků už před mnoha staletími - oblast je proto protkána nezajištěnými zbytky amatérských dolů. Společně s nepříliš vysokým nadložím tak vzniká
geologicky velmi nepříjemná oblast pro stavbu tunelu. Obdobné problémy jako stavbě tunelu by ovšem přinesla geologie i případnému monstróznímu zářezu. Kvůli těmto faktorům byl tunel navržen i se spodní klenbou a vybrána byla i poměrně neobvyklá metoda výstavby - metoda obvodového vrubu s předklenbou. Ta spočívá v použití speciálního francouzského stroje
Perforex 3717 - jakési řetězové pily, usazené na oválné konstrukci, kopírující
profil tunelu. Pila až v délce 5 metrů objede obvod tunelu a vytvoří 20 cm mezeru v hornině, kterou okamžitě vyplní rychletuhnoucím betonem. Po několika hodinách je možné výplň předklenby odtěžit a obdobný postup opakovat dále. Následně se (podobně jako u NRTM) provede definitivní monolitické ostění tunelu z pojízdného bednění. Výhodou této metody je právě velká bezpečnost v obdobných prostředích a malý vliv na okolí tunelu.
Stavba samotná začala samozřejmě projektem, vypracovaným společností SUDOP Praha. Následoval výběr zhotovitele - tím se stalo konsorcium Sdružení Březno (Metrostav, SSŽ, Vodní stavby Chomutov).
3. srpna 2000 začala prvním výkopem samotná stavba. Termín kompletního dokončení
byl stanoven s rezervou na případné problémy při ražbě na prosinec 2006 (jinak už 2004). Do
května 2003 bylo vyraženo již okolo 800 metrů tunelu (razí se jen ve směru od
Března). 8.5.2003 však došlo k
propadu horniny u čelby tunelu, který se projevil i na povrchu jámou o průměru
cca 10 metrů a hloubce několika metrů. Během neštěstí nebyl nikdo zraněn, ale
ražba tunelu se na několik měsíců zastavila (ostatní práce včetně betonáže
definitivního ostění pokračovaly). I poté byl stále udáván termín dokončení v
roce 2006, i když v
listopadu 2004 došlo k dalšímu propadu. Po něm odmítla pojišťovna uznat nehodu jako pojistnou událost a
zvýšené finanční požadavky Metrostavu se nelíbily ani investorovi, jímž jsou
samozřejmě Severočeské doly, a.s. Následovalo dlouhé období nejistoty, včetně
varianty dočasného zrušení tratě bez náhrady. Nakonec došlo k dohodě a v březnu
2007 by měla být přeložka uvedena do provozu. Původní náklady 1,17 mld. Kč se
vyšplhají až na zhruba 2,5 miliardy korun.
Mapa přeložky |
|
|
Budoucí výhybna Droužkovice s budovou a Krušnými horami v pozadí.
12.10.2003, Jan Pavel Bek | |
|
|
Výjezdový (droužkovický) portál tunelu.
12.10.2003, Jan Pavel Bek | |
|
|
Výjezdový oblouk směrem ke Droužkovicím; v pozadí budova výhybny
12.10.2003, Jan Pavel Bek | |
|
Detail zajištění přechodu ražené a hloubené části u výjezd. portálu.
12.10.2003, Jan Pavel Bek | |
|
|
Hloubená výjezdová část tunelu; Droužkovice a Chomutov v pozadí.
12.10.2003, Jan Pavel Bek | |
|
|
"Kráter" vzniklý průlomem předklenby v tunelu; modré a červ. značky v pozadí značí trasu a geologické vrty.
12.10.2003, Jan Pavel Bek | |
|
Vjezdový portál tunelu se zářezem; v pozadí elektrárna Tušimice.
12.10.2003, Jan Pavel Bek | |
|
|

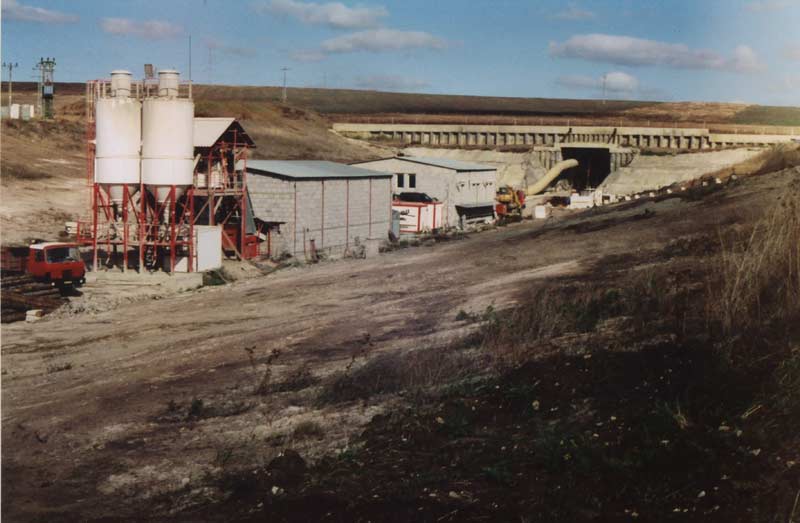

Provizorní betonárka v zářezu u vjezdového protálu.
12.10.2003, Jan Pavel Bek | |
|
|
Vjezdový portál s betonárkou.
12.10.2003, Jan Pavel Bek | |
|
Most a zářez s vjezdovým portálem; vlevo těleso tratě a vpravo obslužné komunikace.
12.10.2003, Jan Pavel Bek | |
|
|
Most mezi stávající tratí a vjezdovým zářezem u tunelu.
12.10.2003, Jan Pavel Bek | |
|
|
Současná trať za žst. Březno u Chomutova a odbočující těleso nové přeložky.
12.10.2003, Jan Pavel Bek | |
|
Budoucí vzhled vjezdového portálu.
| |
|
|
Vzhled vjezdového portálu před započetím ražby.
| |
|
|
Vnitřek tunelu bez definitivního ostění.
| |
|
Letecký pohled na vjezdový zářez a přilehlý most.
| |
|
|
Stroj Schaeff rozrušuje horninu pod ochranou předklenby.
| |
|
|
Tunel u Března vypadá vskutku impozantně.
| |
|
Stroj Perforex 3717 "v akci".
| |
|
|
843.005 zatím jen míjí nové těleso přeložky v Březně u Chomutova.
8.2.2004, Jan Bonev | |
|
|

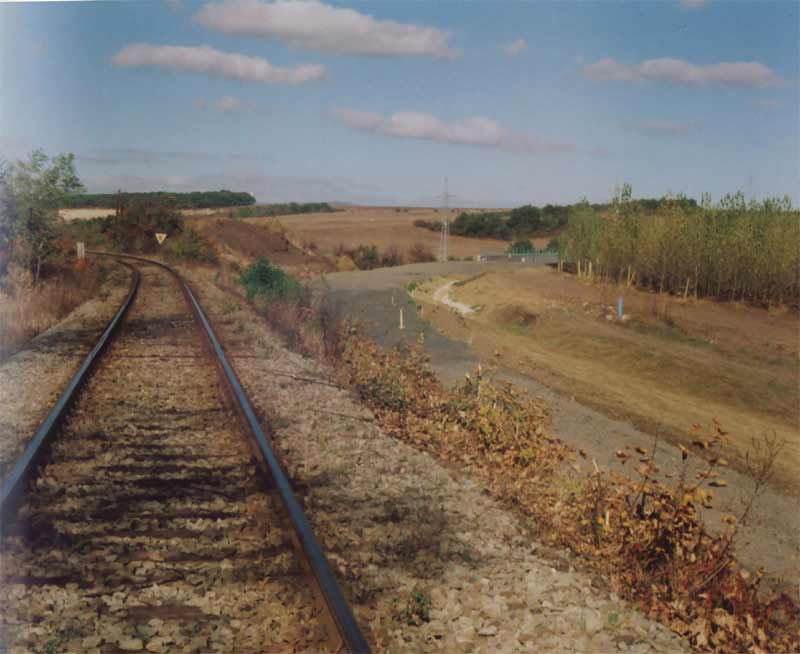

Severní připojení na zhlaví výhybny Spořice.
18.3.2005, Jan Bonev | |
|
|
|
